Installation Gasanschluss | Heizung aktiv

Grundsätzlich wissen wir zum aktuellen Zeitpunkt nicht, ob wir im Zeitplan sind. Von verschiedenen Stellen wurde dieser kritisch hinterfragt, da wir den Estrich nicht mittels Heizung trocknen konnten. Zur Erinnerung, am 10. Juni haben wir den Estrich erhalten und fast genau einen Monat konnte erst die Heizung in Betrieb genommen werden.
Das darfst du von der Seite erwarten
Gasanschluss bestellen
Betrag bezahlen, auch wenn keine Rechnung vorliegt, beschleunigt die Angelegenheit etwas.
Die Zwischenzeit haben wir uns mit Anrufen bei Netz-Leipzig und dem Subunternehmen vertrieben. Bezahlt hatten wir bereits ohne eine Rechnung erhalten zu haben, damit wir an dieser Stelle zumindest etwas Zeit gewinnen. Die Rechnung beispielsweise haben wir erst am 5. Juli erhalten.
Gasanschluss-Installation
Am 15. Juni haben wir unsere Kompakttherme erhalten.
Hauseinführung: Gasanschluss in den HWR legen
Damit Gas im Haus ankommen kann, musste ein Schacht gebagert werden, in welchem die Rohre zur allgemeinen Gasleitung liegen. Die Hauseinführung wurde am 26. Juni vollendet.

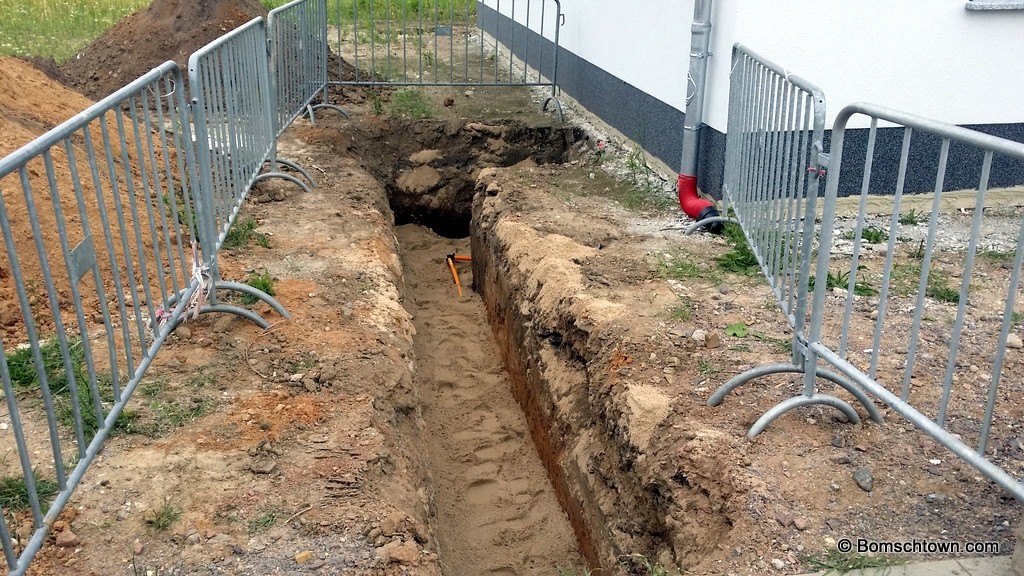

- Übergang zwischen Straße und Grundstück, im Hintergrund rechts befindet sich das Haus

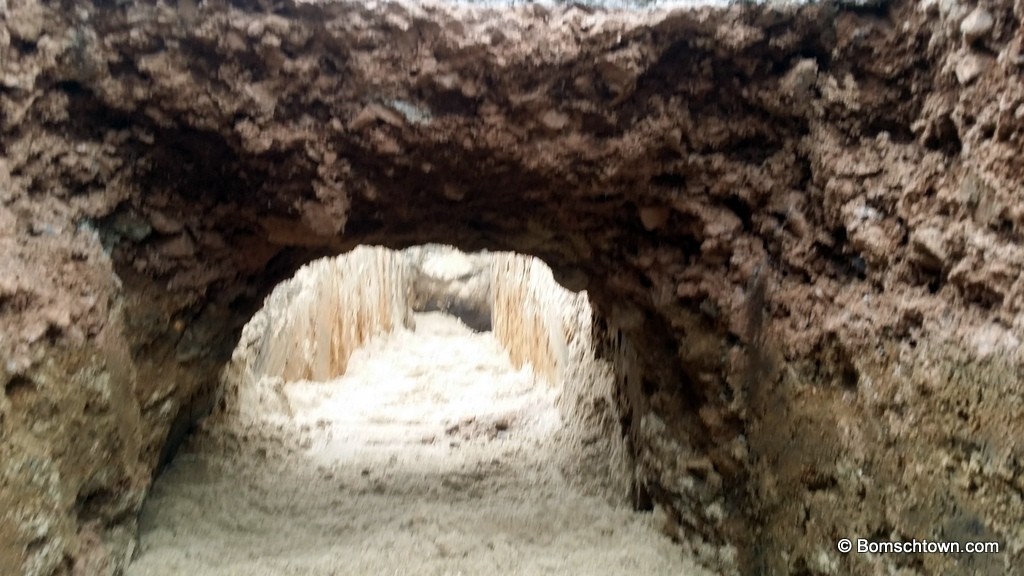

- Schacht in dem die Gasleitung liegt

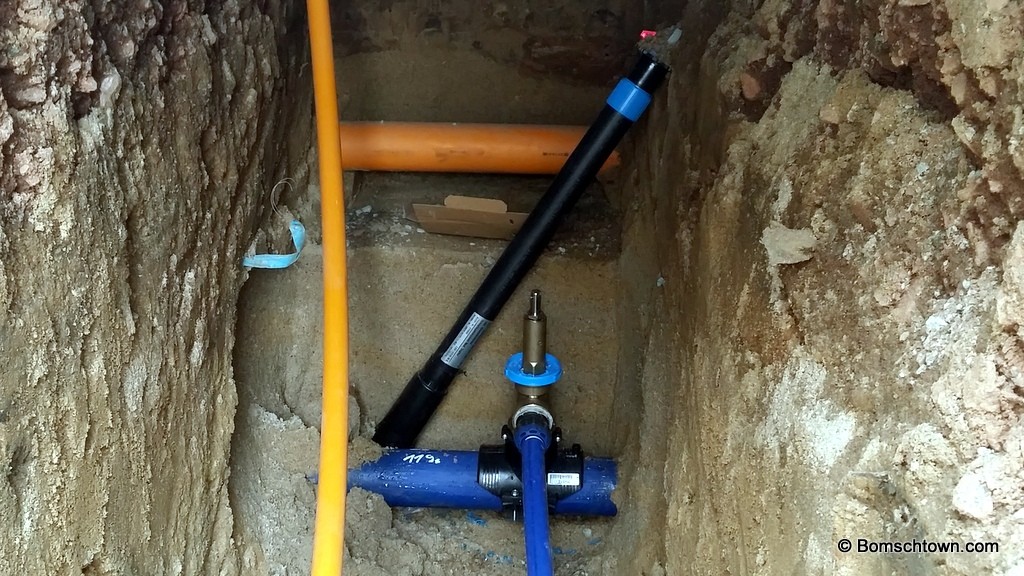

- Gasabzweig unterhalb der Straße
- Hauseinführung: Die Gasleitung gelangt durch die Durchführung in das Haus
Im Hauswirtschaftsraum wurde zunächst der Zugriffspunkt für das Gas installiert.
Gasdruckregler installieren
Am folgenden Montag konnte der Gasdruckregler die Gaspumpe – ich gehe davon aus, es handelt sich dabei um eine Pumpe – auf das im Inneren befindliche Gasrohr montiert werden.
- Noch ist keine Pumpe auf dem Gasrohr ersichtlich

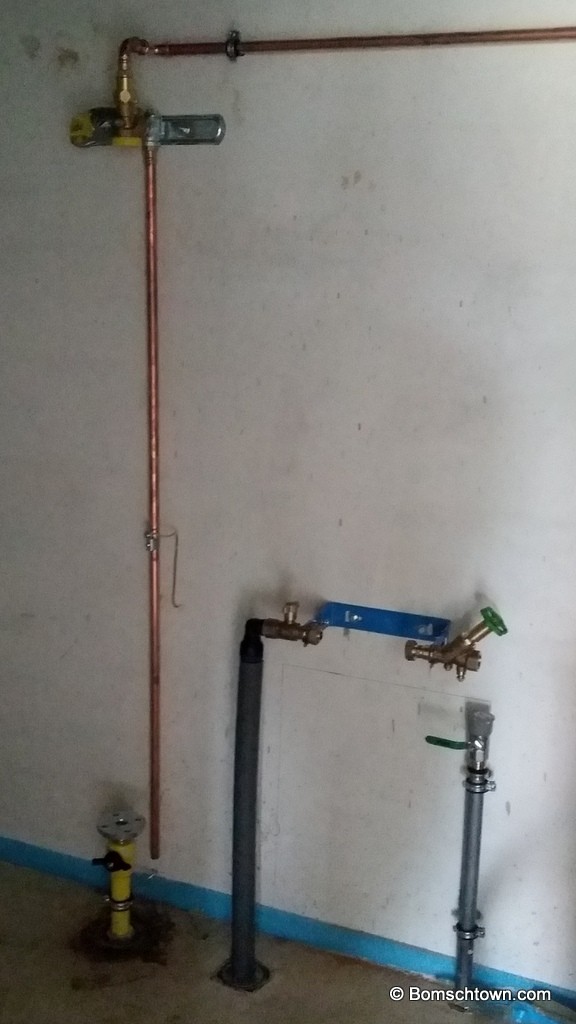

- Gasanschluss im HWR mit Pumpe

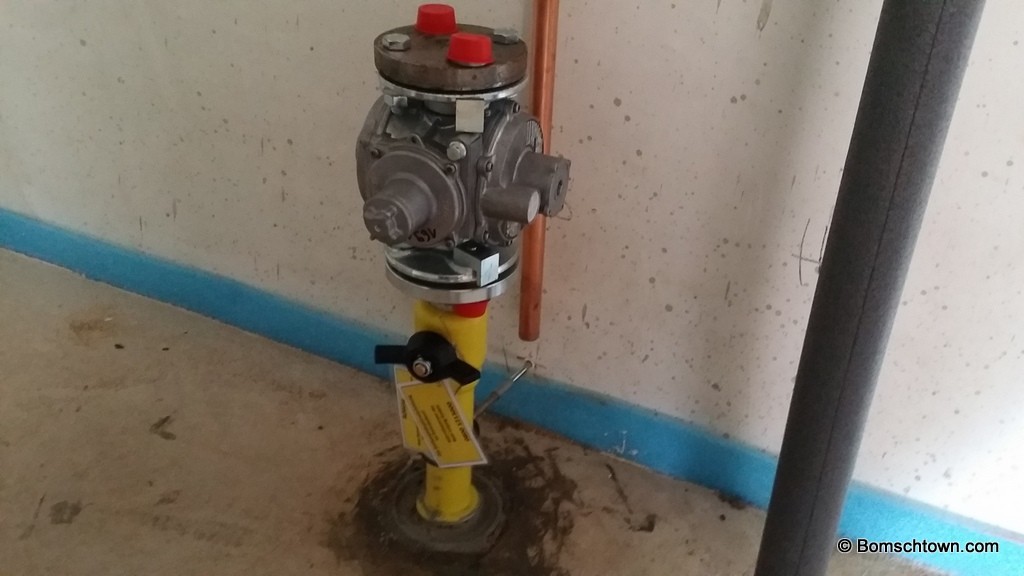

- Gaspumpe im Detail

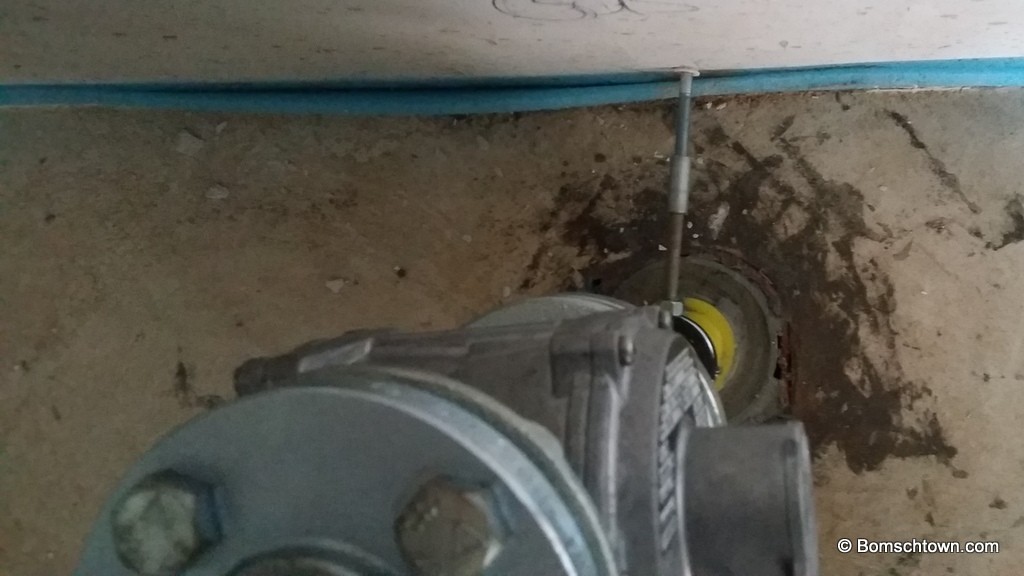

- Das Rohr wird fest mit der Wand fixiert, damit es sich nicht bewegen kann
Gas wird angeschlossen
Die weiteren Wochen bestanden aus warten, da das Subunternehmen uns erst in der 28 KW eingeplant hat. Warum dies so spät geschah, weiß ich nicht. Ich gehe hier von einer schlechten Kommunikation zwischen allen Parteien aus: Den Bauprofis, unserer Haustechnik, Netz Leipzig und dem Subunternehmen. Dies passiert, wenn viele Stellen die Organisation übernehmen.
Unsere Haustechnik hat somit am 10. Juni die letzten Rohre angeschlossen.

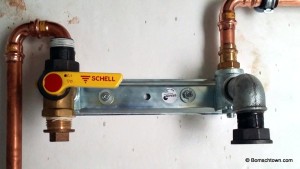

- Zwischen diesen beiden Rohren wird sich der Gaszähler einfinden
- Links: Die Gaspumpe wurde mit der Zuleitung verbunden

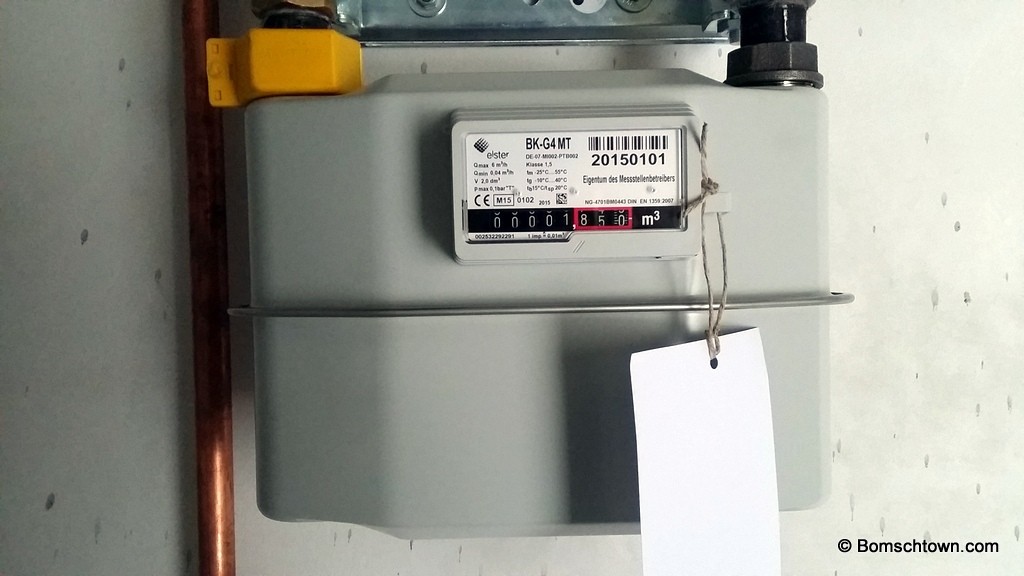

13:00 Uhr hat der Monteur von Netz Leipzig unseren Gaszähler montiert …

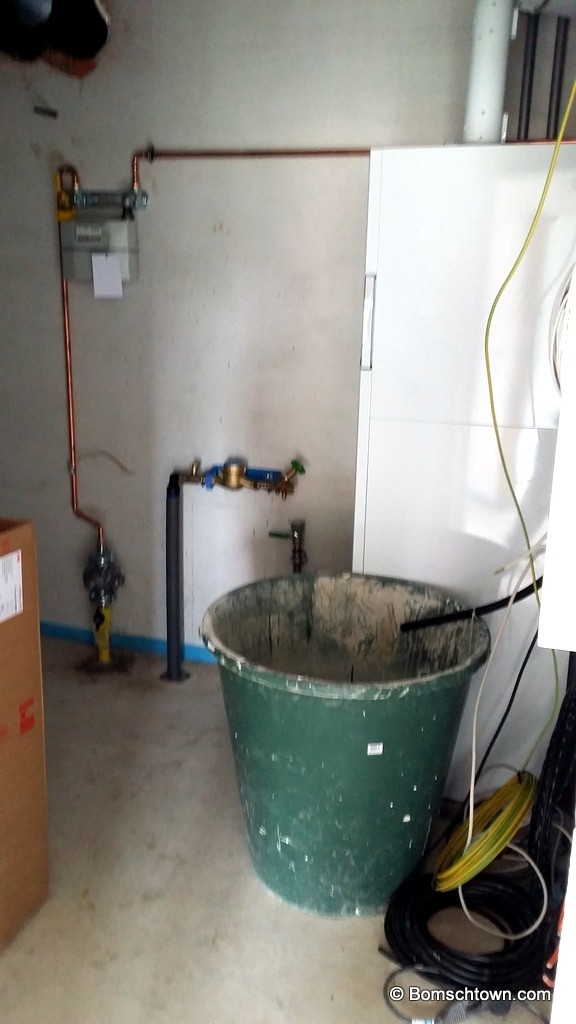

… und die Haustechnik durfte im Anschluss die Kompakttherme in Betrieb nehmen.

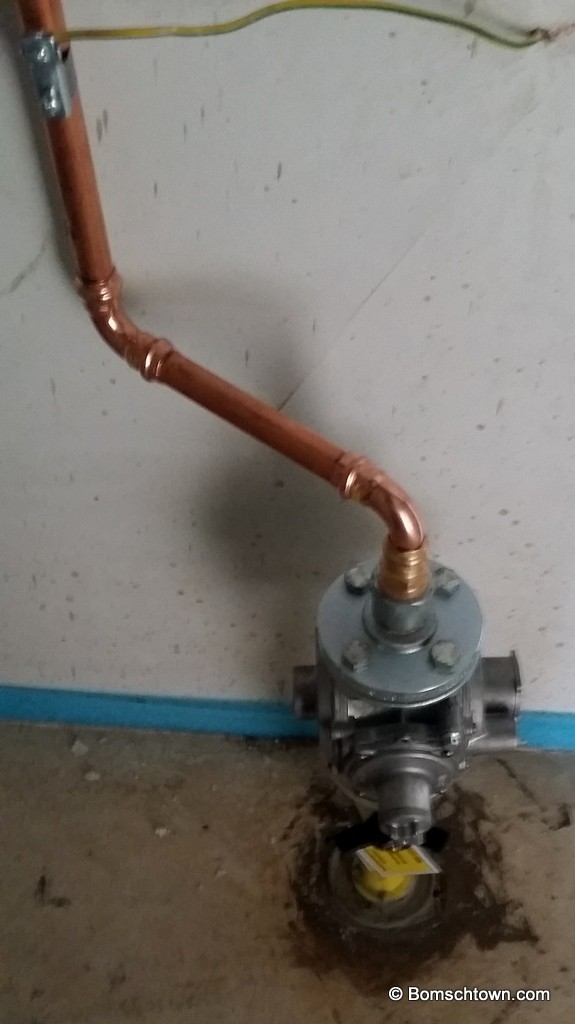

- Gasheizung mit Gasanschluss verbunden
- Letzte Arbeitsschritte bevor die Therme in Betrieb genommen wird
- Vaillant Kombitherme noch mit externen Wasserablauf
- Gasheizung nach der Interims Installation
